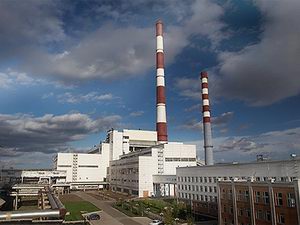

Ремонты: на Минусинской ТЭЦ завершился отопительный сезон и дано начало летних ремонтных работ
29 Мая 2013
13 мая 2013 г., согласно распоряжению главы города, в Минусинске завершился отопительный сезон. А с 15 мая Минусинская ТЭЦ приступила к проведению гидравлических испытаний на тепловых сетях и ремонтным работам. В связи с этим было прекращено горячее водоснабжение предприятий и жилых домов города.
Гидравлические испытания тепловых сетей – обязательный этап окончания отопительного сезона и начала летних ремонтных работ. Они проводятся на магистральных и внутриквартальных теплосетях с целью их проверки на прочность и плотность, обнаружения дефектов и изношенных участков. Для предотвращения порывов собственных сетей руководители предприятий жилищно-коммунального хозяйства и владельцы частных индивидуальных жилых домов были предупреждены о необходимости произвести отключение внутренних систем теплопотребления от тепловых сетей.
На сегодняшний день испытания на тепловых сетях Минусинска завершены, и ремонтные бригады проводят работу по устранению выявленных дефектов.
Мероприятия по заполнению тепловых сетей и постепенному подключению потребителей к горячему водоснабжению планируется начать согласно графику и завершить в течение двух дней. Горячее водоснабжение предприятий и жилых домов с нормативными параметрами в Минусинске планируется восстановить до конца дня 29 мая.
После прохождения осенне-зимнего периода одновременно с испытаниями и ремонтом тепловых сетей на Минусинской ТЭЦ проводятся текущие ремонтные работы на основном оборудовании станции. 25 апреля, согласно графику планово-предупредительных ремонтов оборудования Минусинской ТЭЦ, был остановлен энергоблок №1 для ремонта котла, турбины, генератора и блочного трансформатора, трубопроводной арматуры, вспомогательного оборудования, диагностики металла главного паропровода и других необходимых работ.
На сегодняшний день на станции завершены текущие ремонты 2 котлов, турбины и генератора. До конца года планируется отремонтировать еще 3 котла на Минусинской ТЭЦ – заменить 0,27 тонн поверхностей нагрева и отремонтировать вспомогательное оборудование.
Также на станции планируется произвести ремонт антикоррозийного покрытия градирни и подкрановых путей мостовых кранов главного корпуса в объеме 19 687 кв.м и ремонт кровли главного корпуса.
В период с июня по октябрь будут проводиться ремонтные работы на тепловых сетях предприятия. Одним из наиболее крупных мероприятий на магистральных тепловых сетях станет чистка лоткового канала протяженностью 352 м по ул. Тимирязева, ремонт тепловой изоляции магистральных тепловых сетей ТЭЦ-город, замена запорной арматуры.
Все запланированные на Минусинской ТЭЦ ремонтные работы не требуют прекращения подачи воды, поэтому горячее водоснабжение потребителей будет осуществляться в обычном режиме.
