Специалисты Томь-Усинской ГРЭС готовят седьмой энергоблок к комплексным испытаниям. Мероприятия пройдут 15 января после проведённой модернизации. По заданию Системного оператора, он будет нести заданную электрическую нагрузку, а также набирать и снижать обороты, выходя на максимальные и минимальные значения.

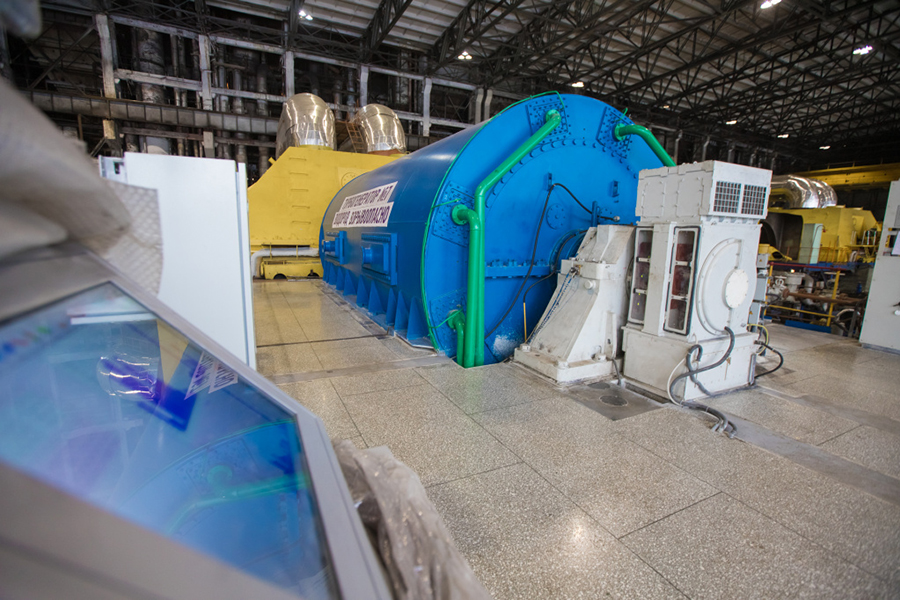

Модернизация энергоблока № 7 мощностью 200 МВт, в состав которого входят турбогенератор № 7 и двухкорпусный котлоагрегат № 12, длилась полтора года. Это первый проект СГК по федеральной программе ДПМ-2, который реализуется в Кемеровской области.
За 18 месяцев на энергоблоке заменили генератор и электрооборудование, отвечающее за выдачу мощности в единую энергосеть. Параллельно с работами по модернизации генератора провели капитальный ремонт турбины.
На двухкорпусном котлоагрегате № 12 паропроизводительностью 640 тонн пара в час полностью заменили основные и вспомогательные системы — от поверхностей нагрева до контрольно-измерительных приборов.
Одной из основных задач модернизации котлоагрегата был переход на сухое шлакоудаление — для более эффективной и экологичной работы, в том числе за счет снижения объема образования окислов азота. Как показали пробные пуски — с данной задачей справились.
В декабре прошлого года на Томь-Усинской ГРЭС провели пробный розжиг котельного оборудования и протестировали работу турбогенератора — на холостом ходу и под нагрузкой.
Тестовые запуски позволили выявить проблемные точки — специалисты скрупулёзно зафиксировали все крупные и мелкие замечания к работе оборудования. Например, выявили необходимость наладки работы пылепитателей, есть потребность усовершенствования конструкции плоскофакельных горелок и настройки рабочей системы возбуждения генератора и др.
Сейчас специалисты подрядных организаций проводят необходимые наладочные работы, завершают монтаж отдельных элементов и систем на котлоагрегате и турбогенераторе.
Устраняют замечания также на системах управления и автоматики. Руководят процессом наладки инженеры подрядной организации АО «Атомтехэнерго», а также специалисты Сибирского инженерно-аналитического центра.
Поскольку котельное оборудование существенно обновилось, разработаны новые инструкции по эксплуатации — персонал «котлотуринного цеха-200» проходит обучение.
К 15 января котел, турбина и генератор должны быть готовы к прохождению комплексных испытаний. Их основная часть займет трое суток — для подтверждения номинальной мощности. Второй этап – подтверждение способности нести минимальные нагрузки, третий этап — определение скорости набора и сброса нагрузки, так называемая «пила». С учетом всех этих этапов испытания займут порядка пяти дней.
«Конечно, сейчас для всех, кто задействован в проекте по модернизации энергоблока № 7, крайне ответственный этап — довести все до ума, и успешно пройти комплексные испытания. Затем предоставить все необходимые документы Системному оператору и другим контролирующим органам. Но на встрече мы уделили много внимания и нашему следующему проекту — модернизации энергоблока № 6. Работа на седьмом блоке позволила нам вынести определенные уроки: где-то мы сделали работу, которую требовал регламент, но она явно была лишней, заняла время и силы, где-то работы наоборот было недостаточно, хотя мы тоже действовали по регламенту. Все это мы должны непременно взвесить и предупредить — и на энергоблоке № 6 и последующих проектах ДМП-2, причем не только в Кузбассе», — рассказал Степан Солженицын, генеральный директор Сибирской генерирующей компании.
Модернизация энергоблока № 6 мощностью 200 МВт начнется на Томь-Усинской ГРЭС в июле 2023 года. Всего до конца 2026 года в рамках программы ДПМ-2 на электростанции будет обновлено пять энергоблоков.
Справка:
Сибирская генерирующая компания (СГК) – энергетический холдинг, осуществляющий свою деятельность на территории Алтайского края, Кемеровской области, Красноярского края, Новосибирской области, Республики Хакасия, Республики Тыва. Основные виды деятельности – производство тепло- и электроэнергии, передача и поставка тепла и ГВС потребителям.
В состав группы входят 4 ГРЭС, 1 ГТЭС и 18 ТЭЦ общей установленной электрической мощностью – 10,9 ГВт и тепловой мощностью – 23,9 тыс. Гкал/час, а также тепловые сети общей протяженностью 9 777 км, ремонтные и сервисные компании, крупнейшая управляющая компания Красноярска. На долю станций СГК приходится порядка 23-25 % выработки тепла и электроэнергии энергосистемы Сибири. Численность персонала компаний Группы СГК составляет 32 тысяч человек.
Пресс-служба МГ ARMTORG по материалам СГК
