Началась поставка котлов-утилизаторов для Якутской ГРЭС-2

21 Января 2015
На строительную площадку Якутской ГРЭС-2 прибыли первые машины с оборудованием четырех горизонтальных котлов-утилизаторов (КУВ). Водогрейные котлы-утилизаторы теплопроизводительностью 42,4 Гкал/ч каждый произведены Таганрогским котлостроительным заводом "Красный котельщик", входящим в состав энергомашиностроительного концерна ОАО "Силовые машины» (Россия).

Весной прошлого года ОАО «Силовые машины» было признано победителем по результатам открытых конкурсных процедур с ценой предложения 407,7 млн рублей. Во втором этапе конкурса также рассматривались заявки ОАО «Группа Е4», ОАО «ИК ЗИОМАР» и ОАО «ЗиО». В результате конкурсных процедур стоимость договора поставки удалось снизить до 399,7 млн.руб. Помимо изготовления и доставки оборудования, производитель обеспечит его шеф-монтаж, обучение персонала и проведение испытаний.

Это уже вторая поставка основного оборудования для нового энергообъекта республики. Ранее, в октябре, на стройплощадку были доставлены три пиковых водогрейных котла (ПВК). Прибытие остального оборудования (дожимные компрессорные станции, газотурбинные установки (ГТУ)) ожидается в течение первого полугодия 2015 года.

В марте на площадку будут поставлены металлоконструкции для корпусов ГРЭС-2, начнется монтаж главного корпуса, здания электротехнических устройств, объединенного корпуса новой электростанции.

Всего на сегодняшний день на основной площадке под отделения главного корпуса (корпус электротехнических устройств, пути перекатки трансформаторов, турбинное и котельное отделения, отделение технологических трубопроводов и водогрейных котлов) установлено 3 277 свай. Ведутся работы по устройству фундаментной плиты турбинного отделения главного корпуса, здания электротехнических устройств, а также путей перекатки трансформаторов.

На вспомогательной площадке завершена установка свай под здание объединенного корпуса и под баки подпитки теплосети. На вторичной площадке ведутся работы по устройству фундаментной плиты объединенного корпуса, уложено 869,5 м3 бетона.


Справка:

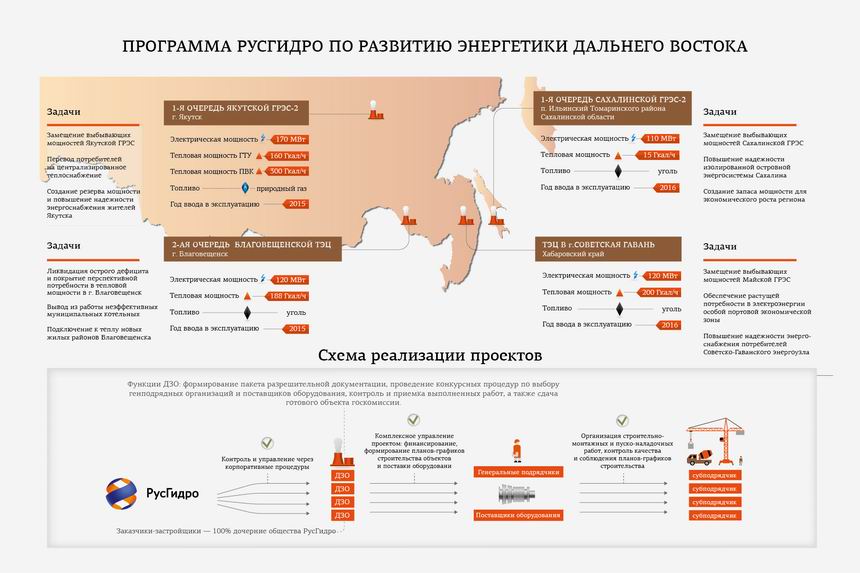

Якутская ГРЭС-2 (первая очередь) – один из четырех проектов инвестиционной программы ОАО «РусГидро» по строительству новых энергообъектов на Дальнем Востоке, реализуемых совместно с ОАО «РАО Энергетические системы Востока» в соответствии с Указом Президента РФ. Электрическая мощность первой очереди новой ГРЭС составит 193 МВт, тепловая мощность – 469 Гкал/ч (с учетом пиковой водогрейной котельной). Новая станция позволит заменить выбывающие мощности действующей Якутской ГРЭС, создать резерв мощности и повысить надёжность энергоснабжения потребителей.

Для обеспечения максимальной прозрачности расходования бюджетных средств, выделенных государством на развитие энергетики Дальнего Востока, ОАО «РусГидро» сформировало механизм, позволяющий Минэкономразвития, Минэнерго и Счетной палате РФ в постоянном режиме оценивать и анализировать ход реализации проектов, проверять эффективность капитальных вложений и осуществлять контроль за целевым использованием средств. Прозрачность использования денежных средств обеспечивает ОАО «Сбербанк России» через систему обособленных банковских счетов, которые открываются для каждого участника строительства.

Метки ОАО Силовые машины ЗИОМАР РусГидро Якутская ГРЭС-2 Группа Е4 инвестиции 2015

Смотрите также:
Фото недели: ООО «Арматурный Завод» осваивает инновационную технологию наплавки стеллитом под руководством Ибрагимова Р.Ф. Фото недели: ООО «Арматурный Завод» осваивает инновационную технологию наплавки...
Медиагруппа ARMTORG предлагает к просмотру рубрику «Фото недели». Перед вами кадры с производственной площадки ООО «Арматурный Завод».
На новом заводе в Твери планируют выпускать дисковые затворы, шаровые краны, задвижки и другую продукцию На новом заводе в Твери планируют выпускать дисковые затворы, шаровые краны, задвижки и...
Правительство Тверской области и компания «Диалкон Технолоджи» в рамках ПМЭФ-2025 подписали соглашение о намерениях по созданию в Твери производства трубопроводной арматуры
Завод по производству запорной арматуры для ТЭС возобновил свою работу в Северодонецке Завод по производству запорной арматуры для ТЭС возобновил свою работу в Северодонецке
Предприятие из прифронтового города Северодонецка (ЛНР) возобновило производство запорной арматуры для ТЭС благодаря займу в 40 млн рублей, полученному из Фонда развития промышленности.
Последние добавления библиотеки(Предложить книгу)
