На Ленинградской АЭС завершен плановый ремонт энергоблока № 3 с элементами модернизации

1 Июля 2024
На Ленинградской АЭС завершен плановый ремонт энергоблока № 3 с элементами модернизации

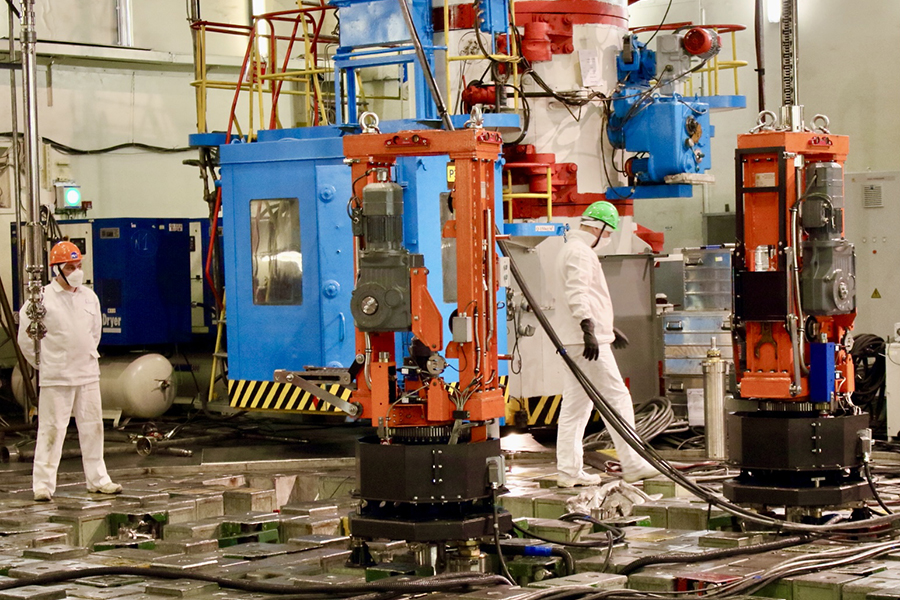

На Ленинградской АЭС с опережением срока на 10,9 суток завершился плановый ремонт энергоблока № 3 с элементами модернизации. 26 июня блок был подключен к сети, 28 июня - выведен на номинальную мощность.

Ремонтные службы Ленинградской АЭС и «Ленатомэнергоремонт» выполнили работы по внутриреакторному контролю (ВРК) и управлению ресурсными характеристиками (УРХ) реактора.

Также в целях повышения надежности работы энергоблоков была проведена модернизация электротехнического оборудования.

«Нам удалось выполнить текущий ремонт с ВРК и УРХ в рекордные сроки - при плановой продолжительности в 62 суток ремонт завершили за 51,1 суток. Это результат качественной работы всего персонала Ленинградской АЭС и Ленатомэнергоремонт, а также возможность дополнительной выработки электроэнергии в 2024 году», - отметил заместитель главного инженера по ремонту Павел Лаврентьев.

В плановых работах по ремонту блока № 3 РБМК-1000 было задействовано около 1450 специалистов из числа ремонтных служб атомной станции и работников «Ленатомэнергоремонт».

В настоящее время на Ленинградской АЭС работают четыре энергоблока, которые несут нагрузку в 4197 МВт. Энергоблоки № 1 и № 2 РБМК-1000 остановлены для вывода из эксплуатации.

Справка:

Ленинградская атомная станция является самой мощной АЭС в России (4200 МВт). Первый ток станция дала в 1973 году. Долгое время на ЛАЭС работали четыре реактора, но в 2018 году первый был остановлен. Сейчас идет строительство ЛАЭС-2 с новым типом реакторов. Первый уже запущен, а второй готовится к работе. Всего реакторов типа ВВЭР-1200 будет четыре.

Новый инновационный энергоблок № 6 Ленинградской АЭС с реактором ВВЭР-1200 предназначен для замены второго блока с реактором РБМК-1000 после 45 лет эксплуатации.

Пресс-служба МГ ARMTORG по материалам Росэнергоатома


Метки Ленинградская Атомная станция Ленинградская АЭС модернизация модернизация АЭС ремонт энергоблок энергоблок АЭС атомная отрасль Атомная энергетика плановый ремонт Ленатомэнергоремонт


Смотрите также:
Завод «Сателлит» провел экскурсию для студентов 1 курса Благовещенского филиала ГАПОУ БАСК Завод «Сателлит» провел экскурсию для студентов 1 курса Благовещенского филиала ГАПОУ БАСК
Экскурсоводом был ведущий инженер-технолог Марсель Фаритович Мухамадулин, который в доступной форме рассказал студентам о всех тонкостях производства трубопроводной арматуры.
АО «АМК» изготовило и поставило крупную партию трубопроводной арматуры для энергетического объекта республики Коми АО «АМК» изготовило и поставило крупную партию трубопроводной арматуры для...
Весовой эквивалент отгруженнойпродукции составил 40 тонн. В поставку вошли электроприводные задвижки1120-100-Э-01 DN100 Рр240, 1013-175-Э DN175 Рр140
За прошлый год АО «Мосгаз» построило и реконструировало более 180 километров газопроводов За прошлый год АО «Мосгаз» построило и реконструировало более 180 километров газопроводов
Продолжается оборудование столичных газовых сетей запорными устройствами, с помощью которых при необходимости можно дистанционно перекрыть подачу газа
Последние добавления библиотеки(Предложить книгу)
