На строительной площадке Амурского ГХК начались испытания на объектах общезаводского хозяйства

15 Мая 2025
На строительной площадке Амурского ГХК начались испытания на объектах общезаводского хозяйства

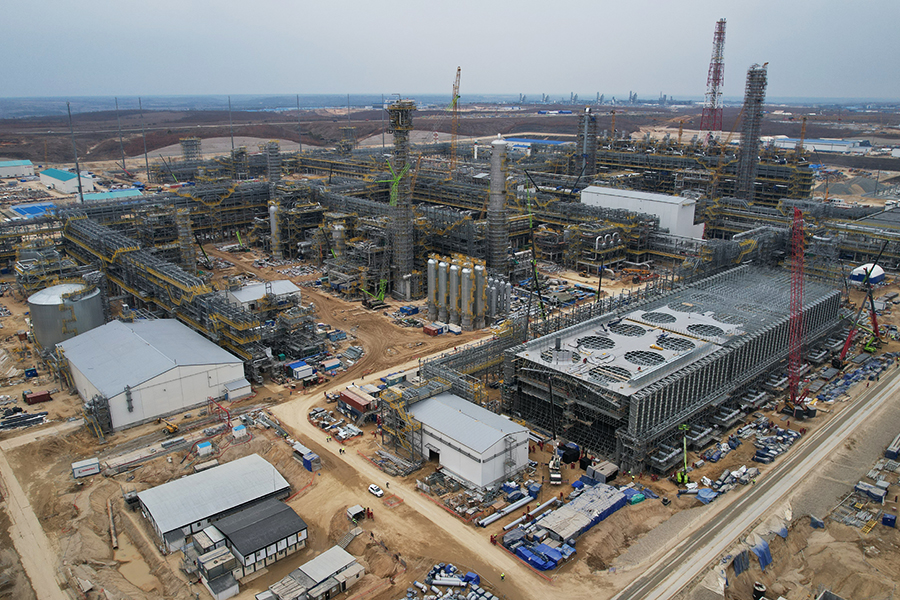

Общий прогресс строительства Амурского газохимического комплекса по итогам апреля составил 76,12%. В апреле на объектах общезаводского хозяйства, необходимых для начала пусконаладочных работ на основных технологических установках, начались испытания.

Так на воздухоразделительной установке стартовали комплексные испытания оборудования системы производства сжатого сухого воздуха. Станция обеспечит АГХК техническими газами, которые необходимы в технологических операциях, а также для работы регулирующих систем, приборов автоматики и КиП.

Во временный эксплуатационный режим введены комплексные очистные сооружения (КОС) – здесь в тестовом режиме заработал минимальный комплекс оборудования для приема и очистки промывочных вод, которые будут поступать со станции подготовки деминерализованной воды. На самой станции завершаются отделочные работы и уже во всю идет настройка оборудования, КиП и автоматики.

Деминерализованная вода используется для получения пара в бойлерах (котлах) высокого и низкого давления, а также в печах пиролиза для заполнения конденсаторов турбин и другого оборудования.

На площадке установки Пиролиза завершён монтаж основного оборудования на бойлерах ведется подготовка к их испытаниям. Смонтировано 92% оборудования на градирне. Сейчас на объекте идёт установка вентиляторов и системы орошения.

На Полимерных установках активно ведутся общестроительные работы: бетонирование основных зданий и сооружений, монтаж металлоконструкций технологических эстакад, также осуществляется установка статического оборудования. В возведении объектов будущего газохимического гиганта участвуют более 27,5 тысяч человек.

Справка:

Амурский газохимический комплекс (АГХК) — совместное предприятие СИБУРа и Сhina Petroleum & Chemical Corporation (Sinopec) по производству полиэтилена и полипропилена востребованных на российском и мировом рынках марок. Производственная мощность комплекса составит до 2,7 миллионов тонн готовой продукции в год: 2,3 млн тонн полиэтилена; 0,4 млн тонн полипропилена.


Пресс-служба МГ ARMTORG по материалам amur-gcc.ru


Метки Амурский ГХК Амурский газохимический комплекс газохимическая отрасль газохимический комплекс Сибур строительство испытания производство оборудование технологическое оборудование КИП очистные сооружения тестирование


Смотрите также:
Журнал «Вестник арматуростроителя» № 2 (95) опубликован в Сети! Журнал «Вестник арматуростроителя» № 2 (95) опубликован в Сети!
Медиагруппа ARMTORG с радостью сообщает о том, что рассылка второго в 2026 году выпуска журнала «Вестник арматуростроителя» успешно завершилась. Теперь он доступен к электронному просмотру и скачиванию.

П.А. Гилепп, технический директор ООО «Паровые системы». Голые конденсатоотводчики П.А. Гилепп, технический директор ООО «Паровые системы». Голые конденсатоотводчики
В первом номере журнала «Вестник арматуростроителя» Павел Гилепп, технический директор ООО «Паровые системы», рассказал об изоляции конденсатоотводчиков.
НПО «КОМПОЗИТ» представляет шланговые и шиберно-ножевые задвижки, предназначенные для сложных условий эксплуатации НПО «КОМПОЗИТ» представляет шланговые и шиберно-ножевые задвижки, предназначенные для...
Компания НПО «КОМПОЗИТ» представляет запорно-регулирующую трубопроводную арматуру для надежной, безопасной и бесперебойной работы трубопроводных систем.
Последние добавления библиотеки(Предложить книгу)
