На четвертом энергоблоке Ростовской АЭС монтажники выходят на финишную прямую в сварке ГЦТ

13 Мая 2016

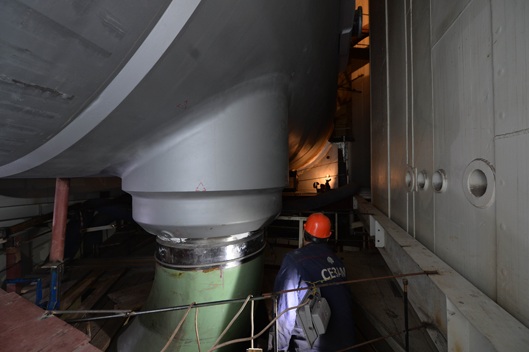

В реакторном отделении строящегося четвертого энергоблока Ростовской атомной станции сварено 16 из 28 стыков главного циркуляционного трубопровода, 6 стыков находятся в работе.

Монтажники ЗАО «Сезам» приступили к сварке ГЦТ 27 февраля, а 27 апреля в ходе работы оперативного штаба по строительству четвертого блока перед ними поставили амбициозную задачу – сварить главный циркуляционный трубопровод за 105 суток. Достичь этого показателя планируют обеспечить за счёт оптимизации и чёткой организации работ.

В 2013 году сварку главного циркуляционного трубопровода третьего энергоблока Ростовской АЭС провели за 143 суток.

Успешное завершение работ по сварке главного циркуляционного трубопровода позволит наладчикам приступить к очередному этапу пусконаладки – проливу систем на открытый реактор. В ходе этой технологической операции проводится послемонтажная очистка трубопроводов систем безопасности и систем нормальной эксплуатации, которые подключены к реактору.

Пресс-служба МЦ Armtorg по материалам Центр общественной информации Ростовской АЭС

Метки Ростовской АЭС Сезам


Смотрите также:
Медиагруппа ARMTORG поздравляет с Днем работников рекламы! Медиагруппа ARMTORG поздравляет с Днем работников рекламы!
Медиагруппа ARMTORG и редакция журнала «Вестник арматуростроителя» поздравляют всех сотрудников рекламной отрасли! Желаем вам
Фото недели: кадры с производственной площадки компании «ТруТорк Рус» в Московской области Фото недели: кадры с производственной площадки компании «ТруТорк Рус» в Московской области
Здесь осуществляется изготовление приводов для трубопроводной арматуры – от механической обработки деталей до сборки готового оборудования.
Машиностроительная Корпорация «Сплав» участвует в атомных проектах Китая более 25 лет Машиностроительная Корпорация «Сплав» участвует в атомных проектах Китая более 25 лет
В октябре энергоблок № 7 Тяньваньской АЭС впервые подключили к сети. Его ввод в коммерческую эксплуатацию ожидается в конце 2026-го —
Последние добавления библиотеки(Предложить книгу)
