Руководители технического блока Сибирской генерирующей компании проверили ход модернизации энергоблоков № 8 и № 9, завершение реконструкции энергоблока № 1 и старт работ на энергоблоке № 5 Приморской ГРЭС.
В этом году СГК планирует обновить дальневосточное генерирующее оборудование суммарной мощностью 745 МВт для развития региона и восточного направления РЖД. На штабе энергетики сверили планы с представителями компаний производителей и поставщиков оборудования, а также обсудили текущее состояние дел с исполнителями работ.

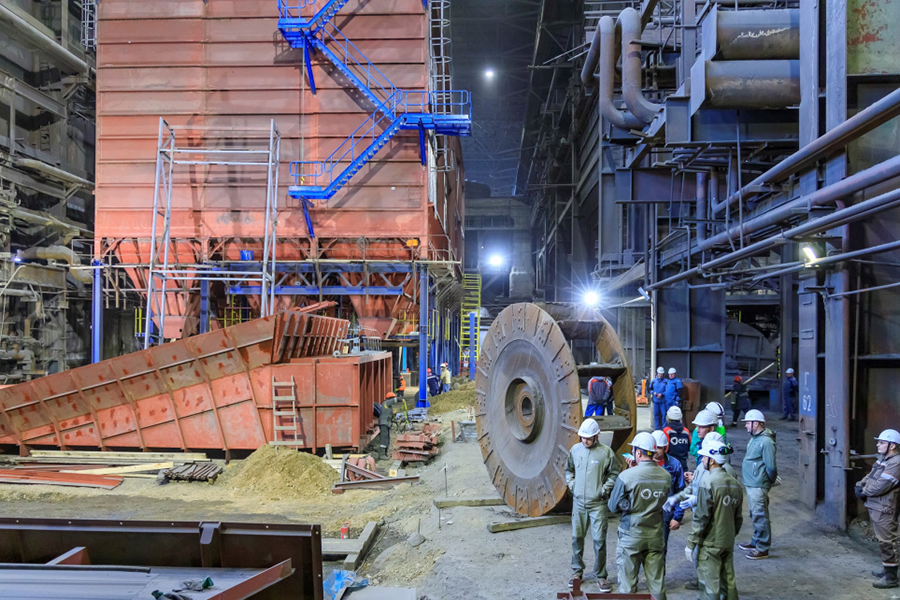

На Приморской ГРЭС в данный момент работы идут сразу на четырех ремонтных площадках. После завершения реконструкции первого энергоблока и прохождения им комплексных испытаний энергетики приступили к устранению выявленных замечаний. Ввести его в энергосистему на постоянной основе планируется в середине мая. Обновленные мощности энергоблока в 110 МВт позволят Приморью без ограничений пройти летний период — время плотных ремонтов на всех электростанциях.
«За исключением выявленных недочетов, которые мы в ближайшие дни устраним, реконструкция проведена качественно. Комплексные испытания подтвердили, что энергоблок несет нагрузку даже выше номинальной мощности. Главное — мы достигли необходимого уровня надежности», - отметил Сергей Пушкин, технический директор СГК.
Наиболее активные работы развернулись на энергоблоке №8 мощностью 210 МВт. В завершающей стадии — реконструкция турбоагрегата, замена поверхностей нагрева котла, монтаж технологического оборудования, электрофильтра и багерной насосной станции. Обновление энергоблока №8 планируется завершить летом текущего года.
Началась модернизация энергоблоков №9 и №5 мощностью 215 МВт и 210 МВт соответственно. Специалисты демонтируют старое турбинное и котельное оборудование, готовят площадки под монтаж электрофильтров вместо ранее действующей менее эффективной системы мокрого золоулавливания. На электростанцию прибывают материалы и новое оборудование. Идет выбор компаний для выполнения строительно-монтажных работ. Срок завершения реконструкции обоих энергоблоков — 15 ноября.
«У нас большая проблема со специалистами по общестроительным работам. Здесь на территории своих ресурсов мало, а привозить персонал из других регионов сложно и дорого. Поэтому мы увеличиваем численность собственного ремонтного персонала. В 2024 году нам предстоит вывести в модернизацию энергоблоки №3 и №7, где также возникнет острая нехватка специалистов. Также сейчас принято решение пересмотреть наше ценообразование — мы планируем повысить привлекательность наших предложений к подрядчикам за счет увеличения для них стоимости компенсирующих затрат», - подчеркнул Сергей Пушкин.
На штабе принято решение о возведении дополнительных корпусов жилого городка, который сейчас рассчитан на 450 мест. Планируется поставить еще одно общежитие для 150 человек. Также рассматриваются варианты строительства постоянного жилого фонда в поселке Лучегорск для работников СГК.
Справка:
Сибирская генерирующая компания (СГК) – энергетический холдинг, осуществляющий свою деятельность на территории Алтайского края, Кемеровской области, Красноярского края, Новосибирской области, Республики Хакасия, Республики Тыва. Основные виды деятельности – производство тепло- и электроэнергии, передача и поставка тепла и ГВС потребителям.
В состав группы входят 4 ГРЭС, 1 ГТЭС и 18 ТЭЦ общей установленной электрической мощностью – 10,9 ГВт и тепловой мощностью – 23,9 тыс. Гкал/час, а также тепловые сети общей протяженностью 9 777 км, ремонтные и сервисные компании, крупнейшая управляющая компания Красноярска. На долю станций СГК приходится порядка 23-25 % выработки тепла и электроэнергии энергосистемы Сибири. Численность персонала компаний Группы СГК составляет 32 тысяч человек.
Пресс-служба МГ ARMTORG по материалам СГК
