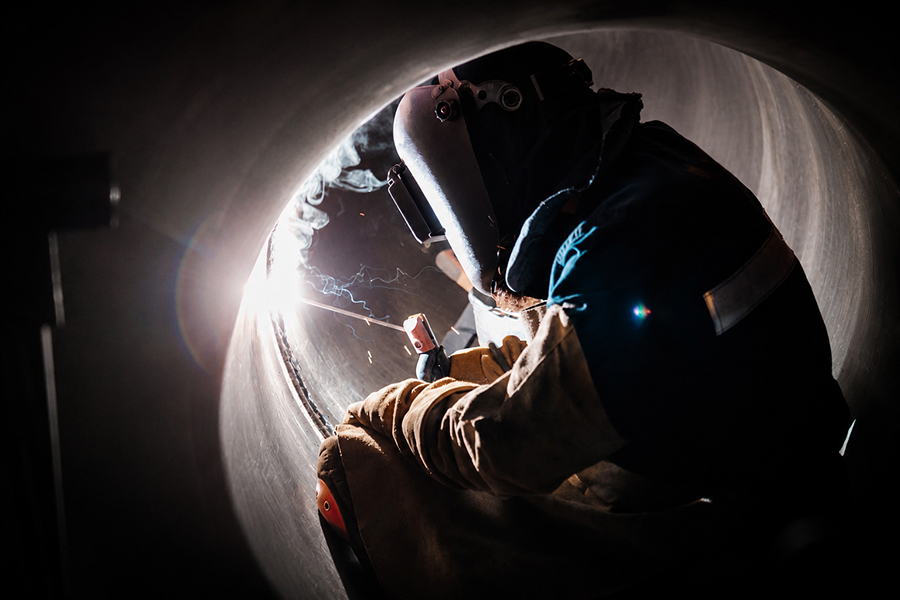

На энергоблоке № 2 АЭС «Аккую» успешно завершена сварка главного циркуляционного трубопровода, который соединяет реактор, парогенераторы и главные циркуляционные насосы в единую систему первого контура.
Сварка ГЦТ выполнена за 73 дня – столько времени потребовалось для выполнения сварочных работ на всех 32 стыках трубопровода. В работах участвовали инженерно-технические специалисты, сварщики, монтажники, труборезчики, дефектоскописты, специалисты по термообработке, сотрудники служб контроля качества. Все этапы операции выполнялись в строгой технологической последовательности.
Во время выполнения сварочных работ сварные соединения подвергались тщательному контролю, и только после получения положительных результатов специалисты переходили к следующему этапу. Все стыки прошли высокотемпературную термообработку, необходимую для снятия внутренних напряжений металла и обеспечения проектных эксплуатационных характеристик. На внутреннюю поверхность соединений была нанесена специальная наплавка для защиты трубопровода от коррозии. По завершении технологических операций качество сварных соединений тщательно проверили различными методами контроля, включая ультразвуковой, капиллярный и радиографический.
«Сварка главного циркуляционного трубопровода – одна из наиболее ответственных технологических операций при сооружении энергоблока. На втором блоке она выполнена за 73 дня – это достойный результат, достигнутый благодаря точной организации работ и слаженным действиям опытной команды специалистов. При этом главным критерием на каждом этапе оставалось качество. Завершив сварку ГЦТ, мы сформировали первый контур второго энергоблока, создав условия для дальнейшей обвязки трубопроводами оборудования реакторной установки и подготовки к пусконаладочным работам», – сказал генеральный директор АО «Аккую Нуклеар» Сергей Буцких.
Справка:
АЭС «Аккую» — первая атомная электростанция, строящаяся в Турецкой Республике. Проект АЭС «Аккую» состоит из четырех энергоблоков с реакторами российского дизайна ВВЭР поколения 3+. Мощность каждого энергоблока составит 1200 МВт. Сооружение АЭС «Аккую» – первый проект в мировой атомной отрасли, реализуемый на основе организационно-экономической модели Build-Own-Operate («строй-владей-эксплуатируй»). Россия развивает сотрудничество со всеми заинтересованными странами. Продолжается реализация крупных международных проектов. «Росатом» и его дивизионы принимают активное участие в этой работе.
Пресс-служба МГ ARMTORG по материалам rosatom.ru
ARMTORG в MAX, подпишись!
Фото недели: ЗАО «ПКТБА» разработало нестандартное оборудование для проведения...
«ТРУТОРК РУС» расширяет ассортимент поставляемой продукции – к заказу доступны...
АО «Силовые машины» и СПбГМТУ официально открыли совместное студенческое...
