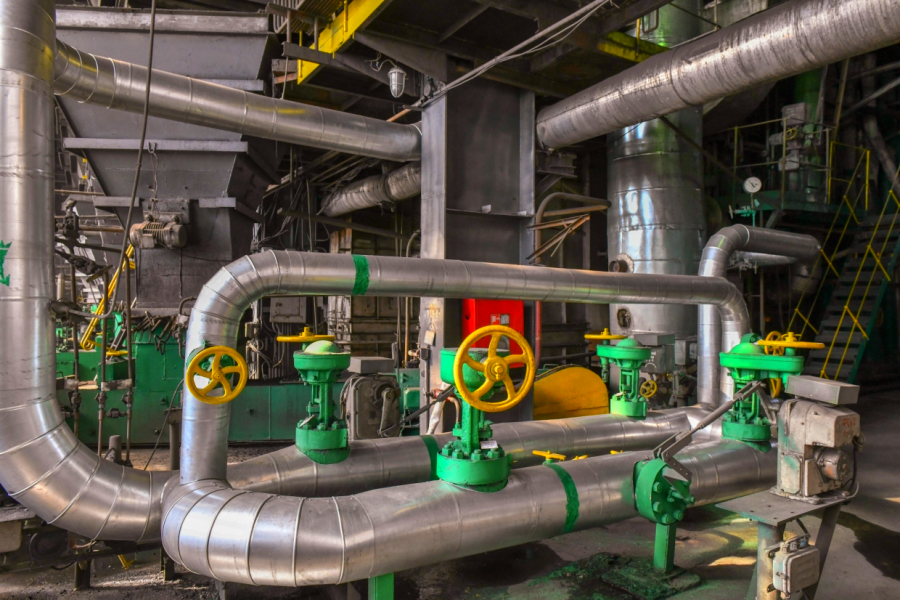

На котлоагрегате № 8 Биробиджанской ТЭЦ начался плановый текущий ремонт основного и вспомогательного оборудования. Мероприятия реализуются в рамках подготовки к новому отопительному сезону.
На котлоагрегате № 8 за пять дней специалисты осуществят типовые работы, в том числе будет произведен ремонт и техобслуживание золоуловителей, горелок, а также ремонт арматуры, трубопроводов в пределах котла, тепловой изоляции. Все ремонтные работы планируется завершить в соответствии с утвержденным графиком годовой программы капитальных и текущих ремонтов станции.
«Есть утвержденная программа ремонтов Биробиджанской ТЭЦ, которую начали реализовывать в январе с текущего ремонта котла № 5. В ближайшее время начнется средний ремонт на котлоагрегате № 10, который продолжится с 15 февраля по 31 июля. Ремонт оборудования на ТЭЦ проводится не только в межотопительный период, но и на протяжении всего года. Наличие резервного состава оборудования, которое всегда поддерживается в рабочем состоянии, позволит нашим специалистам во время отопительного сезона останавливать один из семи котлов станции и в плановом порядке выводить его в ремонт. Все работы производим в соответствии с запланированным графиком», - отметил директор Биробиджанской ТЭЦ Сергей Солтус.
Всего в 2024 году АО «ДГК» направит на ремонтную программу Биробиджанской ТЭЦ порядка 172 миллионов рублей.
Справка:
АО «ДГК» – четвертая по величине установленной мощности территориальная генерирующая компания России и крупнейший участник энергетического рынка Дальнего Востока. Зона деятельности компании охватывает 1/10 часть территории нашей страны. Установленная электрическая мощность АО «ДГК» составляет 5922,93 МВт, тепловая – 12 813,42 Гкал в час. Выработка электроэнергии в 2017 году составила 24,78 млрд кВтч, отпуск тепла – 21,02 млн Гкал. Численность персонала АО «ДГК» – более 12 тысяч человек.
Пресс-служба МГ ARMTORG по материалам ДГК
